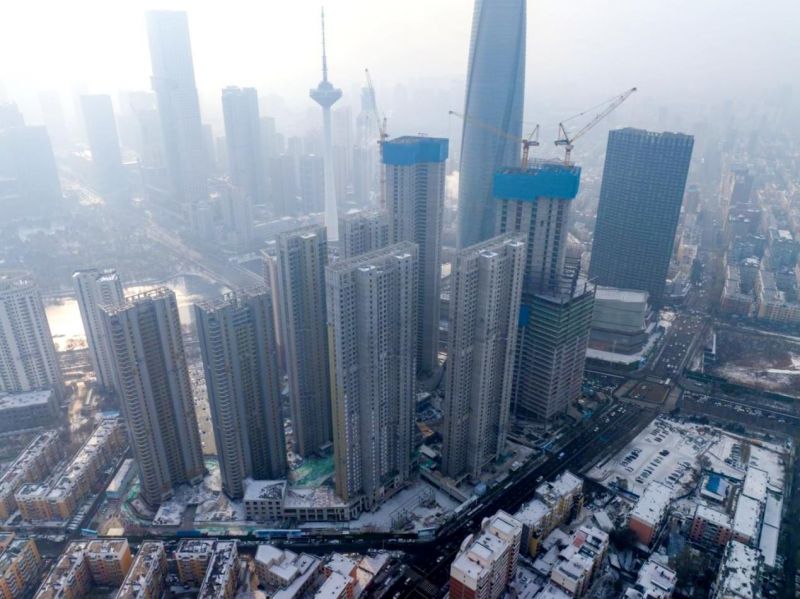

刷新天际线 沈阳绿色超高层综合体住宅楼主体结构全面封顶

11月26日,沈阳市目前在施体量最大的超高层综合体沈阳市沈河区金廊22-1项目3号住宅楼主体结构封顶,这标志着项目7栋住宅楼实现全面封顶,项目建设全面进入冲刺阶段。

沈阳市沈河区金廊22-1项目7栋住宅楼全面封顶

沈阳市沈河区金廊22-1项目位于沈阳市沈河区,由中建一局建设发展公司承建,总建筑面积61.6万平方米,建设内容包含1栋318米甲级办公楼、1栋212米商品住宅楼、4栋160米商品住宅楼、2栋130米回迁楼和5层整体地下室,并承接466套回迁安置房的建设工作。项目建成后,将进一步完善周边功能配套,改善居住环境,激发新一轮的投资和消费热潮,提升打造国家中心城市竞争力,改善营商环境,为沈阳振兴发展开拓新局面。

在漫长的810天结构施工过程中,中建一局建设发展公司项目团队采用一系列创新技术助力完美履约。如提前插入铝模,保证超高层精品住宅的结构实体质量;使用电动自爬升式防护屏外架,确保临街侧超高层建筑的外立面临边施工安全;利用自爬升式导管布料机架体,保证近一千平、四百立混凝土在二百米超高层泵送顺畅;采用部分正式机电管线路由代替临时线路设施,实现超高层永临结合。这些举措使3号楼主体结构工期比总控计划提前4个多月,展现项目团队良好工期保障能力。

据悉,沈阳金廊22-1项目建设过程中坚持绿色低碳施工理念,积极推广绿色低碳施工工艺,整体提升绿色施工水平。在材料使用中,项目团队加强建筑可循环材料的使用,积极推动模板体系优化,大幅提高材料利用率,减少资源消耗。中建一局建设发展公司沈阳市沈河区金廊22-1项目经理冯延军介绍:“我们采用了2万平米预制化楼板和楼梯,通过无缝预制楼板,取消后浇板带,缩短施工时间。同时,采用定型铝模替代传统木模,既提高了周转率,又确保了混凝土成型质量和一次成型合格率,真正做到绿色降碳,为国家发展方式绿色转型贡献建设者力量。”

在施工过程中,沈阳市沈河区金廊22-1项目还充分发挥创新技术在绿色建造中的作用。例如,在回迁楼的外立面,存在40余处异形挑空圆弧梁,复杂的异形结构对成型质量提出了极高的要求。项目团队通过BIM技术建模,在弧形梁部分采用定型铝模板,提前组拼、整体就位、周转使用,不仅顺利展现了设计图纸的成型效果,而且还实现了5天一层楼的高效施工速度。

随着项目住宅楼全面封顶,这座突破城市天际线的超高层综合体正在飞速生长,建成后将辐射周边地区经济发展,进一步带动消费,拉动就业,提升沈阳城市竞争力,成为城市发展的核心展示区。
